Gapahuk ved Tromøy Sykehjem

Dato: Onsdag 4.3.2026
Sak 63/25-26: Gapahuken ved Tromøy Sykehjem
Vedtak: Medlemsmøtet besluttet enstemmig å bygge gapahuk ved Tromøy Sykehjem.
I mange år har vi i Lions Club Tromøy hatt et ønske om å bygge en gapahuk ved Tromøy sykehjem, slik at beboerne får et sted å komme seg ut og få frisk luft – samtidig som de er under tak.
Høsten 2025 overtar Tom Arvesen og Erik Dunseth som Lions fyrtårn for å gjennomføre vårt ønske. ,Det settes i gang et prosekteringsarbeid. Gjennom vinteren utarbeides det tegninger, og det innhentes priser på alt fra grunnarbeid og støp til materialer. Tromøy sykehjem er positive til planene, og kommunen gir også tommel opp.
Alt er på plass og planlagt, og medlemsmøtet fatter vedtaket. Nå starter vi!

Gapahuken vil bli satt opp rett innenfor porten ved sykehjemmet, slik at den er enkel å komme til og bruke.
På medlemsmøtet 8/4-26 får vi medlemmer vite at graving og maskinarbeid er ordnet og murer kommer snart. Det er mange av oss som vil hjelpe.
Neste oppgave er å “stikke ut tomta”.
Lions Club Tromøy vil lage en byggedagbok, slik at alle som ønsker det kan følge prosjektet og fremdriften.
Dag 1 - Lørdag 11/4-26 kl. 9 - “Stikke ut tomta” og grunnarbeid

Da er dagen endelig kommet – nå skal gapahuken realiseres.
Gapahuk‑fyrtårnene fra Lions Club Tromøy er klare: Erik Dunseth og Tom Arvesen.

Vi er så heldige at en av våre medlemmer har utstyr til å grave ut tomta – Rune Wærstad, her i oransje jakke.
Dugnadsgjengen lørdag 11/4-26 består, i tillegg til Erik, Rune og Tom, også av Tor Arvesen og Bent Halvard Vale.
Første jobb er å «stikke ut tomta» og få en god oppmåling av hvor gapahuken skal ligge. Da unngår vi å grave feil. Det meste er klart, men noe buskas må også fjernes.
Deretter er det tid for å grave bort jordmasser og erstatte dem med stein og pukk. Til slutt må massene rettes av og planeres.
Dag 1 - Bildegalleri

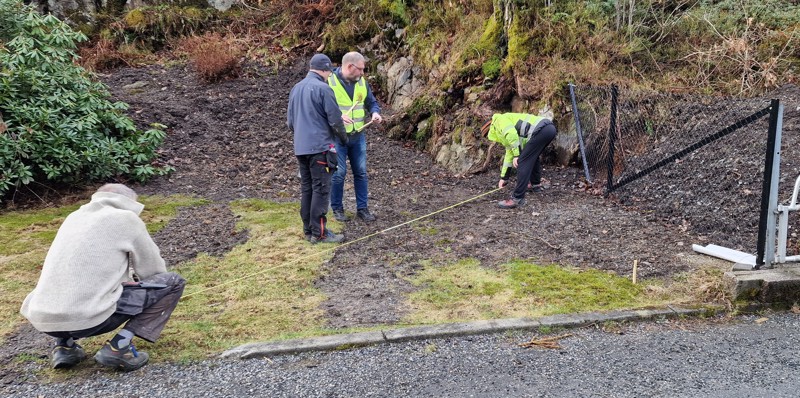

Dugnadsgjengen godt i gang med å “stikke ut tomta”.

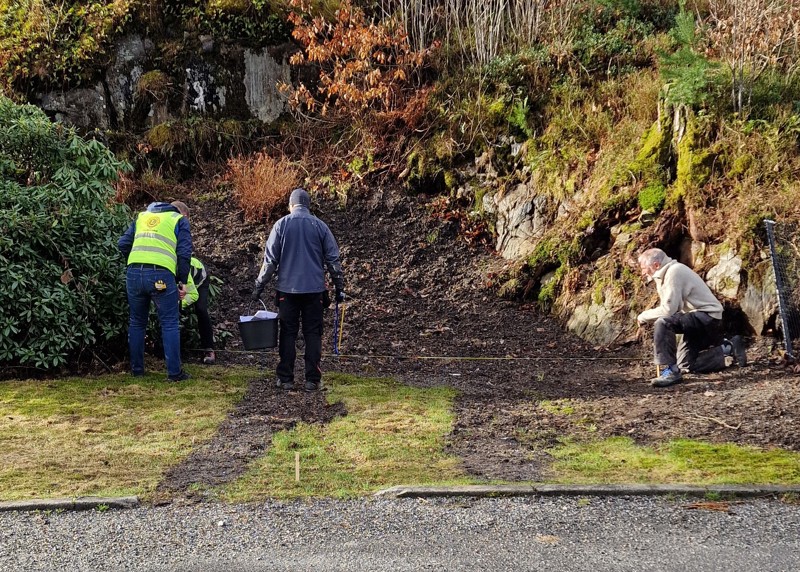

… og da er det mye som skal måles og kontrolleres.

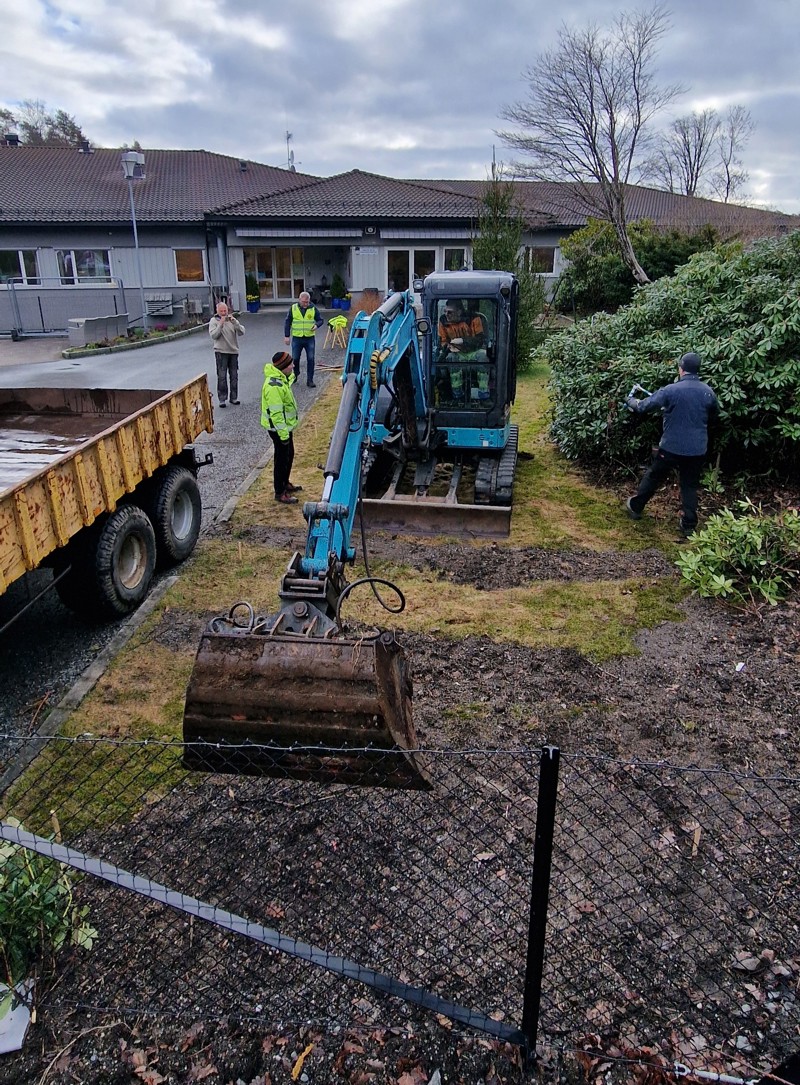

Nå er det klart til første gravetak.

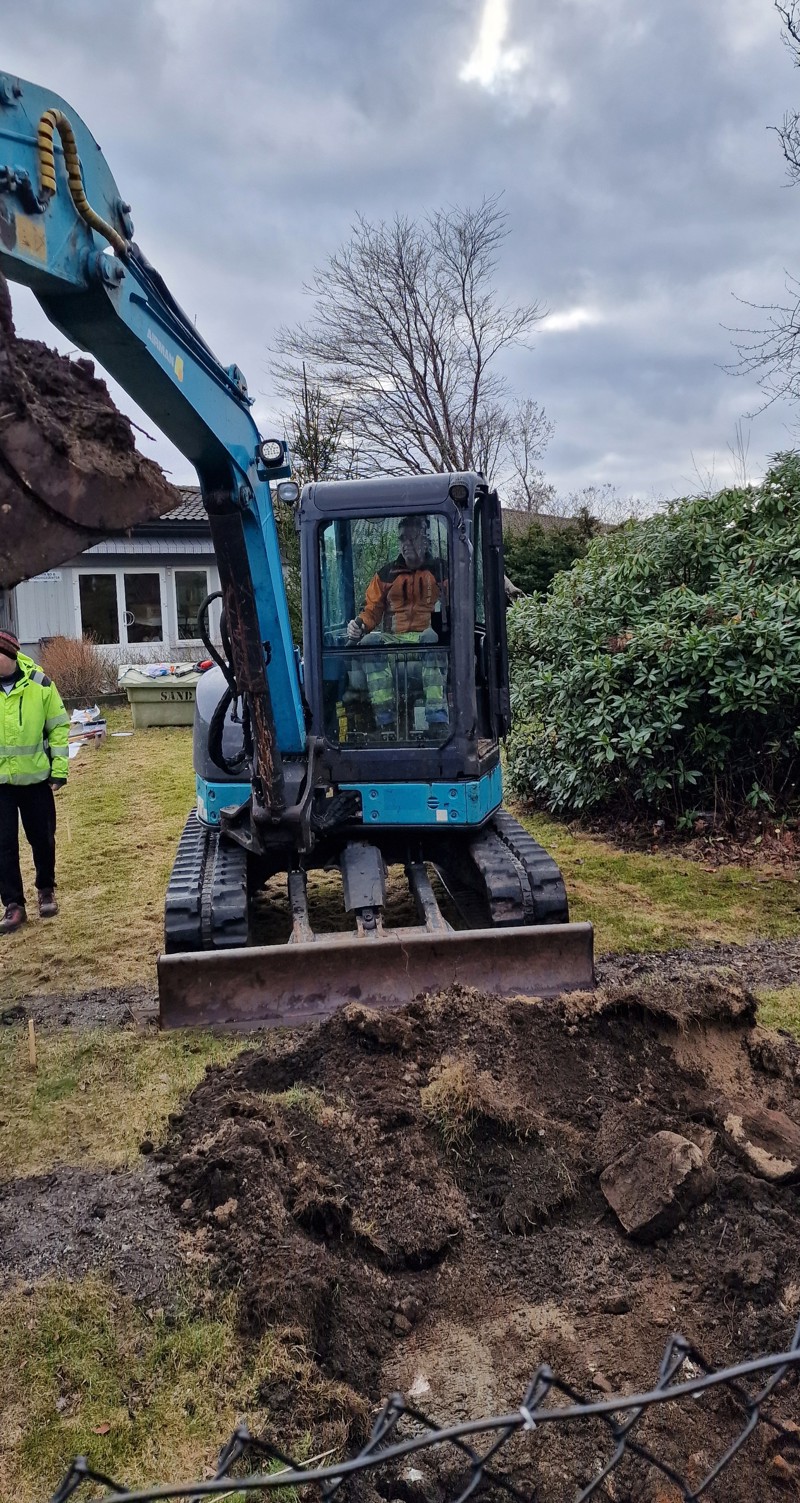

Rune i gravemaskinen.

Henger er full, og neste steg planlegges.

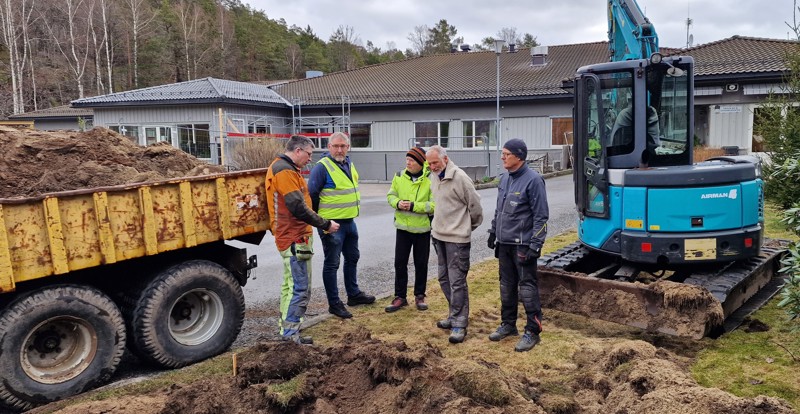

Dugnadsgjengen fra venstre: Rune, Erik, Tom, Tor og Bent.

Dugnadsgjengen: Rune i gravemaskinen, Erik, Tom, Bent og Tor.

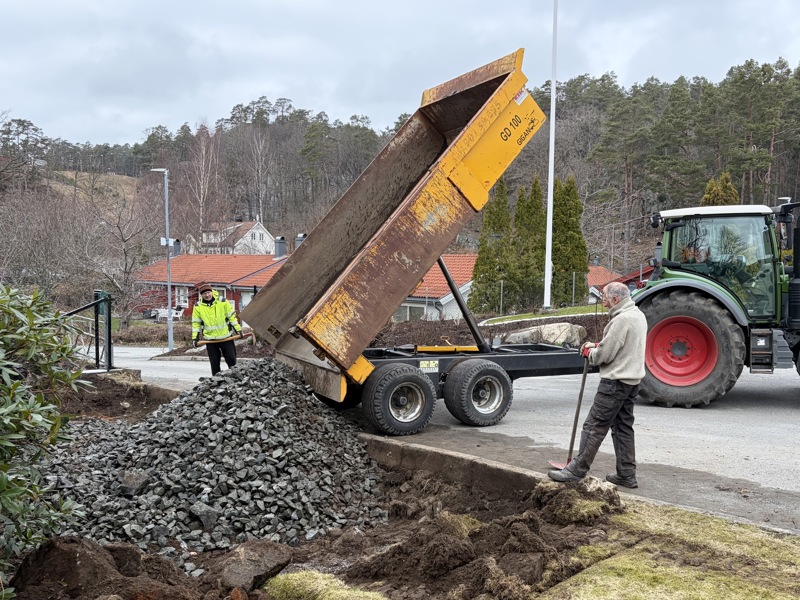

Jord er gravd bort, og da må det pukkes.

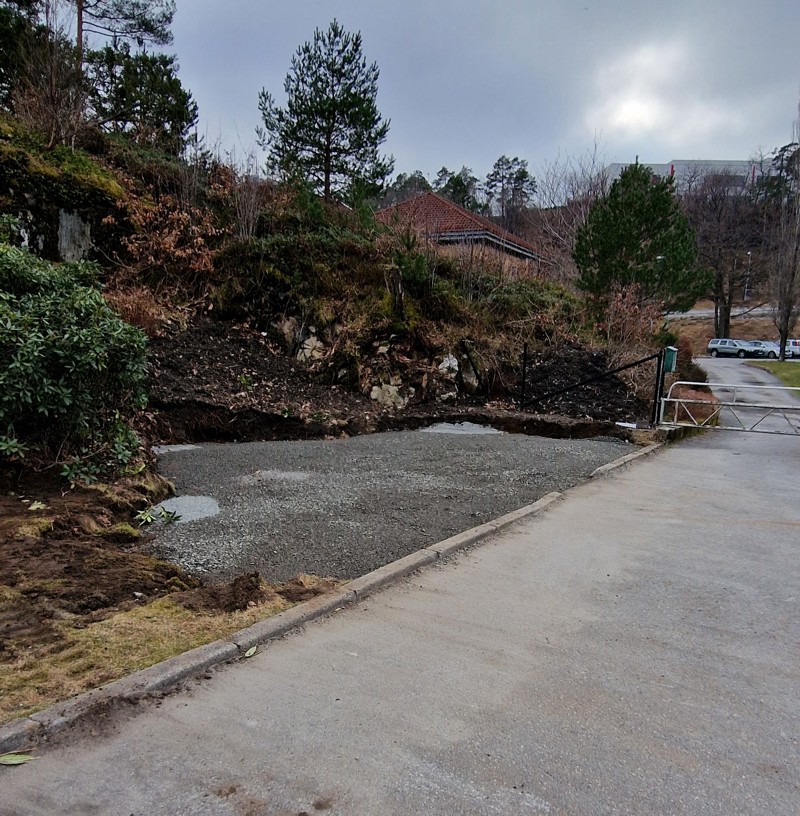

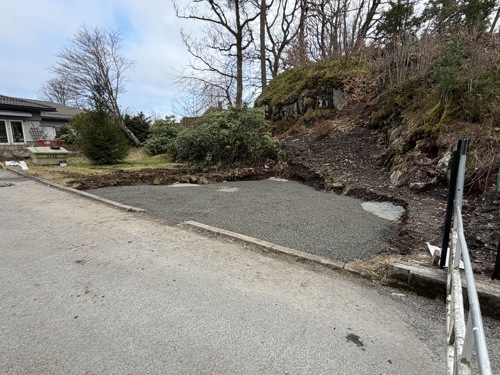

Mål dag 1 er oppnådd, ferdig med grunnarbeidet.

Da er dag 1 ferdig. Grunnarbeidet er fullført – tomta er gravd ut og pukk er lagt. Neste steg er murerarbeidet.

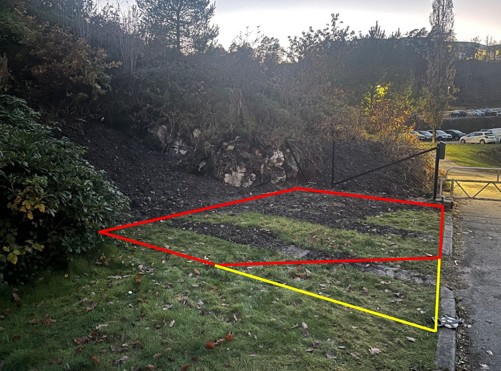

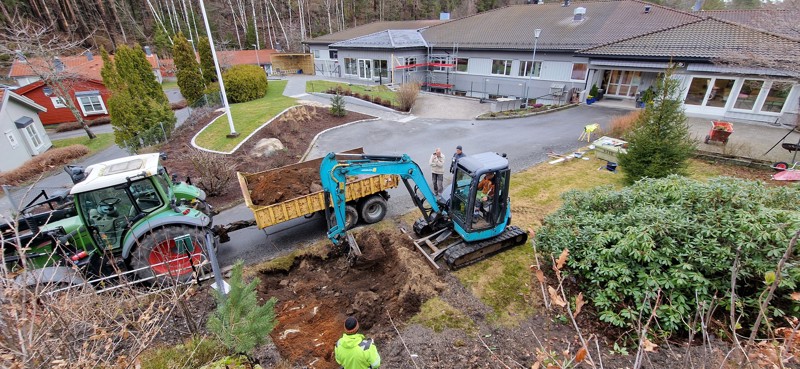

Gapahuken kommer til å ligge rett innenfor porten til Tromøy sykehjem, slik at det blir enkelt å trille ut for beboerne og deres kjære.
Dag 2 - forskaling og murarbeid
Lions Club Tromøy har vært så heldige å få profesjonell hjelp til murarbeidet. Den lokale murmesteren Agder Mestermur ved Frode Sivertsen har stått for forskaling, utlegging, avretting av betongen og alt annet som skal til for at jobben blir utført riktig, skikkelig og grundig.
I tillegg har Agder Mestermur dekket alle kostnadene. Lions Club Tromøy setter svært stor pris på denne gaven!

Dag 2 - Bildegalleri

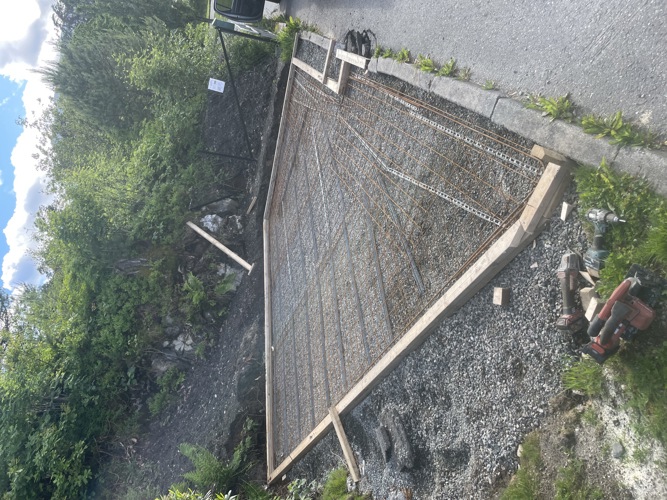

Da er sålen til gapahuken forskalet og armeringsmattene lagt ut. Nå mangler det bare betong.

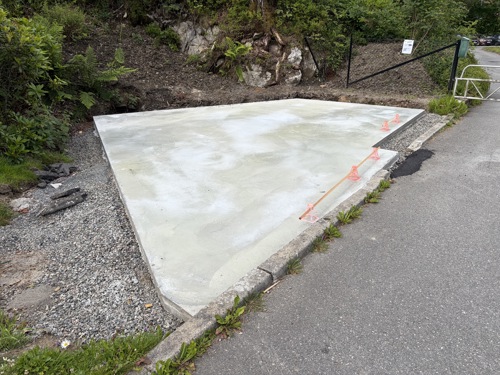

Betong er fylt på, avrettet og forskaling fjernet. Dermed er sålen ferdig, og ny milepæl for gapahuken er nådd!
Dag 3 - Onsdag 9/9-26 - Ringmur
Før vi kan begynne med selve snekkerarbeidet, må vi ha en ringmur å sette byggverket på. På medlemsmøtet 2/9-26 ble det spurt om noen kunne stille opp og hjelpe til 9/9-26 kl. 17.00, og responsen var svært god.
Dugnadsgjengen 9/9-26 besto av Rune Holanger, Finn Thorstensen, Morten Bogenes i tillegg til Gapahuk‑fyrtårnene Erik Dunseth og Tom Arvesen.
Dag 3 - Bildegalleri

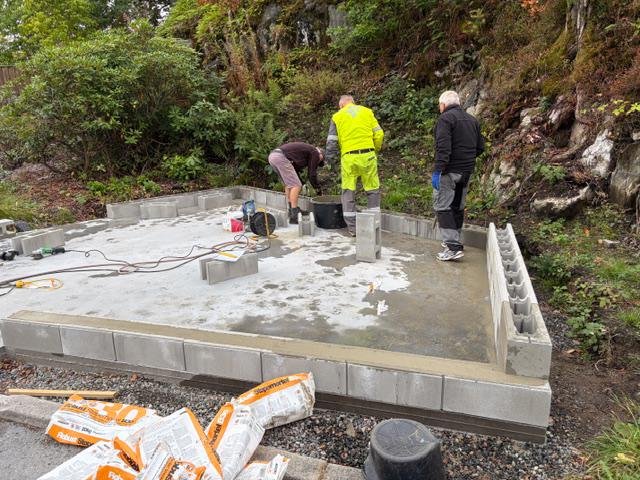

Her er Tom, Morten og Finn godt i gang med å sette ut blokkene til ringmuren.

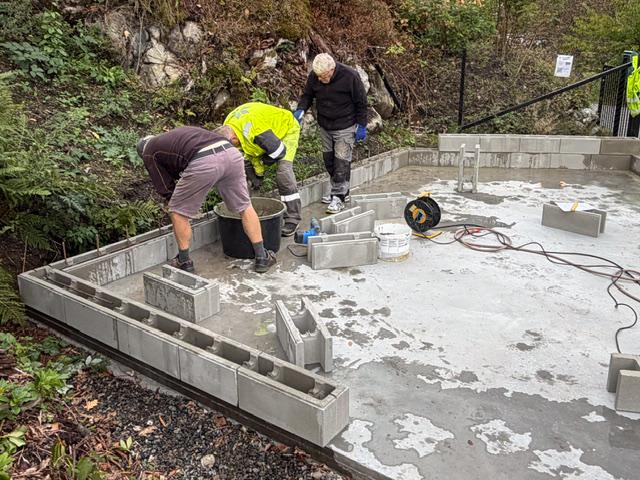

Her er den samme gjengen i gang med å fylle blokkene med betong.

Noen av blokkene må kuttes til riktig størrelse, og her er Rune i full sving.

Dagens arbeid er ferdig, og ringmuren er på plass!
Dag 4 - Lørdag 12/9-26 - Starte med snekkerarbeid
Heldigvis trengte ikke betongen lang tid på å herde, så lørdag 12/9-26 sto en ny dugnadsgjeng klar. Denne dagen skulle vi starte på snekkerarbeidet og sette opp reisverket til bygget.
Dugnadsgjengen lørdag 12/9-26 besto av Erik Dunseth, Tom Arvesen, Finn Thorstensen, Jan Kristian Sørensen og Rolf Olsen.
I tillegg kom President Eva Monica Lien med pizza og drikke til de arbeidsvillige dugnadsgjengen, som rakk å ferdigstille fire vegger før regnet satte en stopper for videre arbeid!
Dag 4 - Bildegalleri

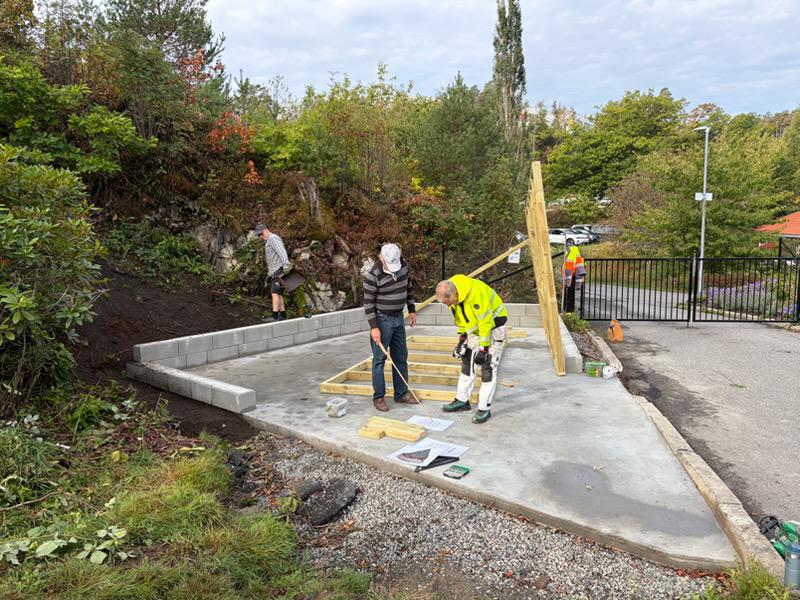

Her er Rolf og Tor i gang med å sette opp veggene.

Tre vegger er oppe, og én gjenstår. Rolf og Jan Christian er i gang med dagens siste vegg.

Også dugnadshelter må ha mat og drikke. Her har president Eva kommet med pizza og drikke

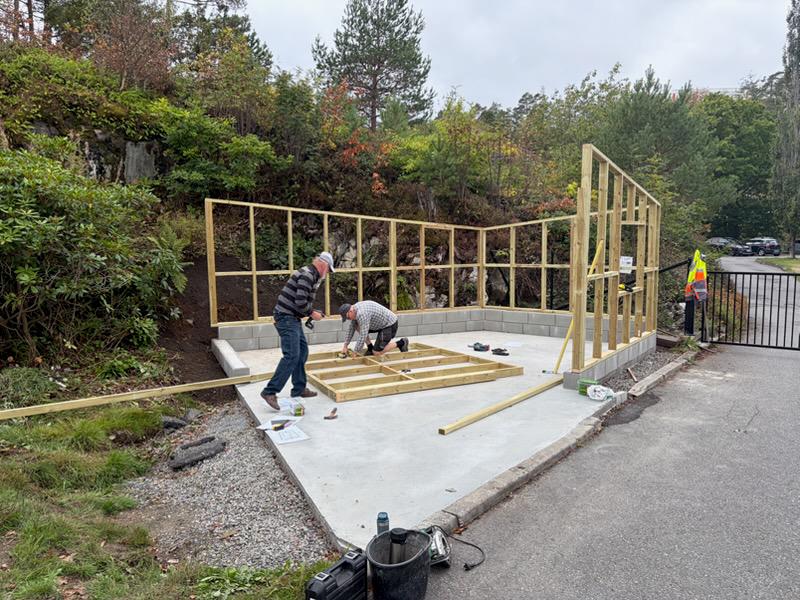

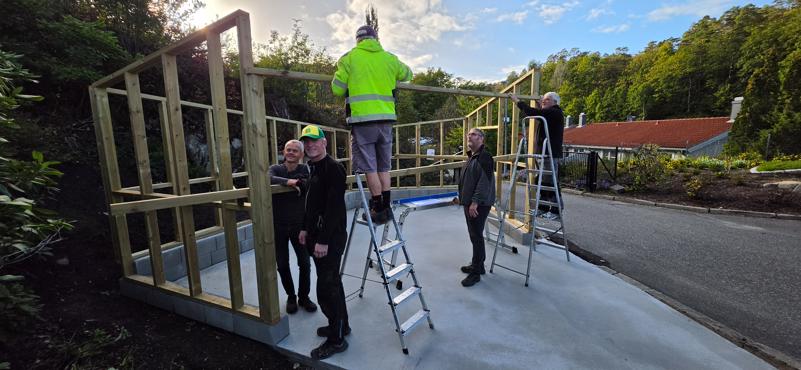

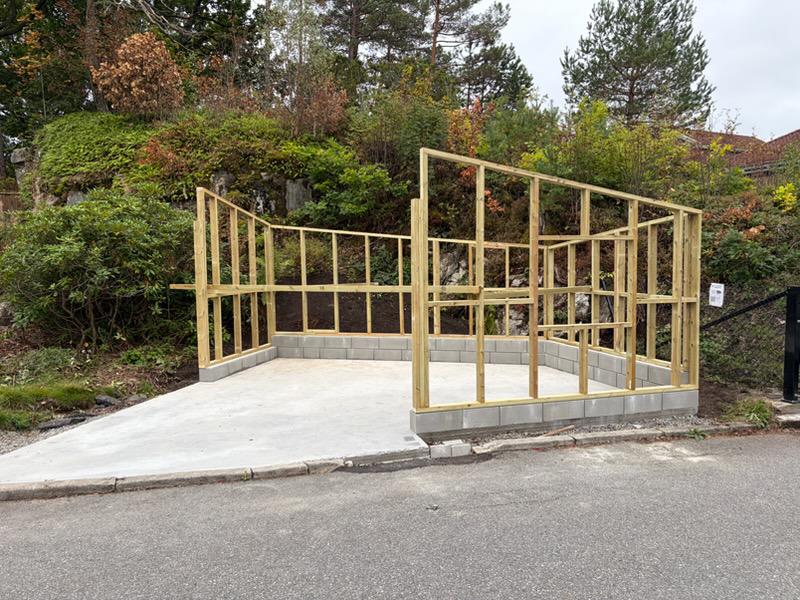

Dagens arbeid er ferdig, og alle fire veggene er på plass. Bygget begynner å ta form.
Dag 5 - Fredag 18/9-26 - Klagjøre for tak
For å gjøre neste dugnadsdag mer effektiv var det tid for å klargjøre for taket. Dagens viktigste oppgave var å få på plass en limtredrager over inngangen til gapahuken, slik at alt var klart for montering av resten av taket.
Dugnadsgjengen fredag 18/9-26 besto av Lars-Erik Høiskar, Tom Arvesen, Erik Dunseth, Finn Thorstensen og Yngve Christensen.
Dag 5 - Bildegalleri

Dagens dugnadsgjeng - Lars-Erik, Yngve, Tom, Erik og Finn.

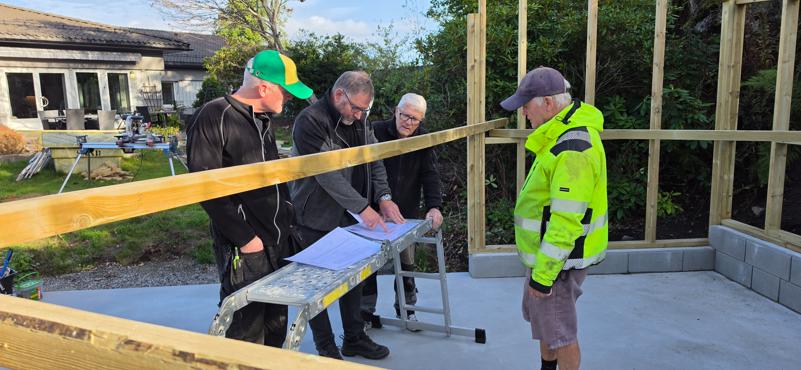

Planlegging og kontroll er viktig. Her studeres tegningene nøye for å kontrollere mål og plan før limtredrageren kuttes til og monteres.

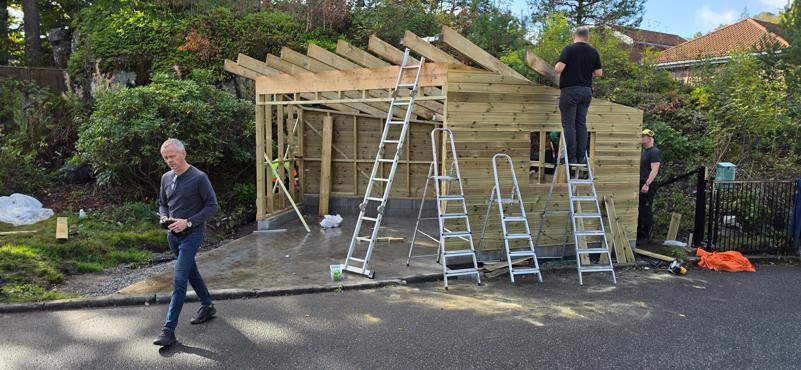

Bygget begynner nå å ta form.

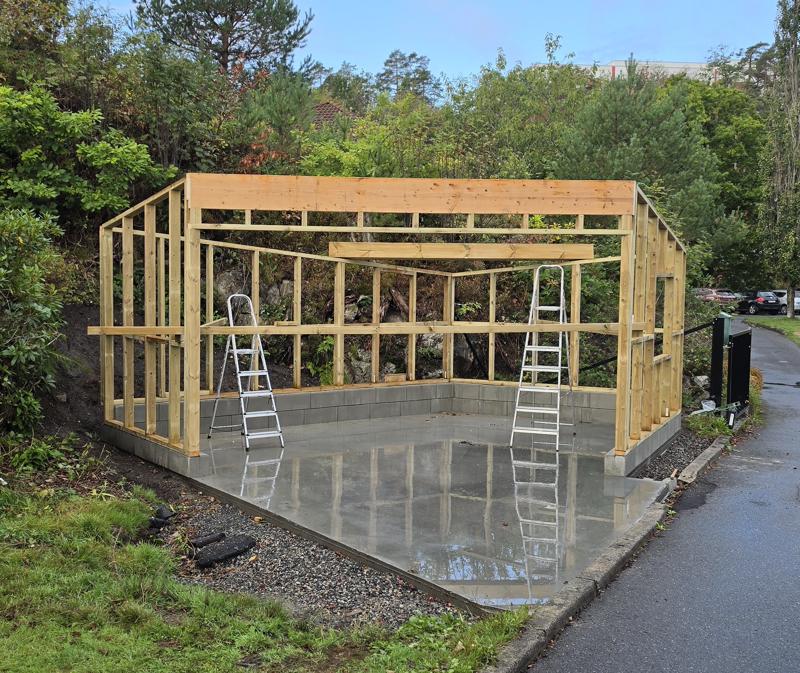

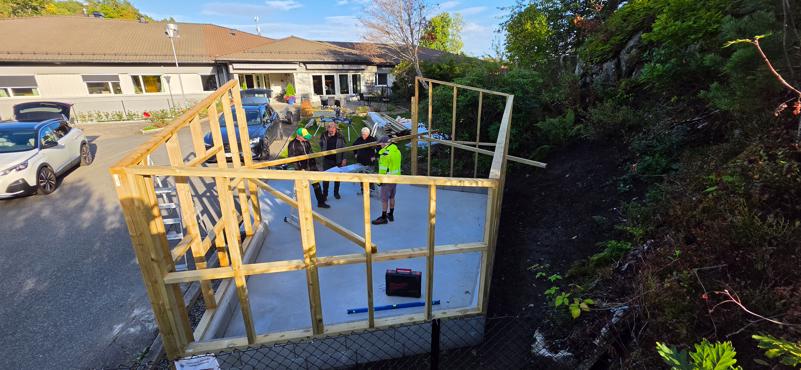

Dagens økt er fullført. Det er nå klart for videre arbeid med tak og vegger.
Dag 6 - Lørdag 19/9-26 - Takbjelker og kle vegger
Storinnrykk i dag med mange på dugnad! Reisverket til veggene er oppe, og det er klart for å fortsette arbeidet med tak og vegger. Planen for dagen er å få opp takbjelkene og komme godt i gang med å kle veggene.
Det fine med mange på dugnad er at det er mange hender som kan samarbeide om oppmåling, tilpasning og kapping av materialer. Mange hadde også med seg drill, slik at skruing og montering gikk raskere.
Det er også alltid godt med en nydelig høstdag. Der var opp mot 20 grader i sola, selv om det var litt utrygt for regn.
Dugnadsgjengen lørdag 19/9-26 besto av Preben Jensen, Astrid Straand, Bent Halvard Vale, Marion Stensbye, Rolf Olsen, Lars-Erik Høiskar, Tom Arvesen, Erik Dunseth, Finn Thorstensen og Yngve Christensen.
Dag 6 - Bildegalleri

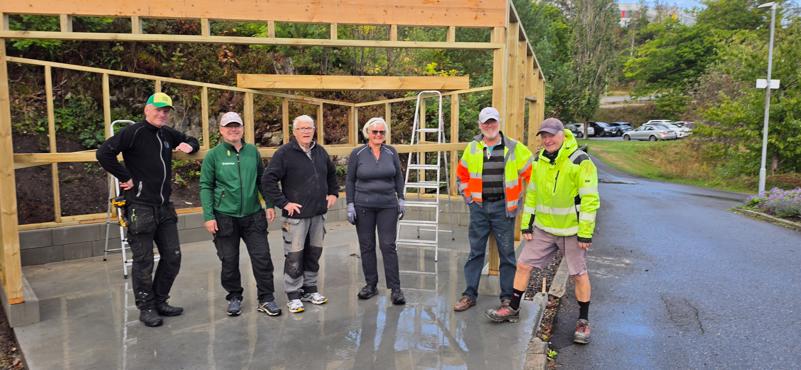

Yngve, Preben, Finn, Astrid, Rolf og Tom er klare til dyst.

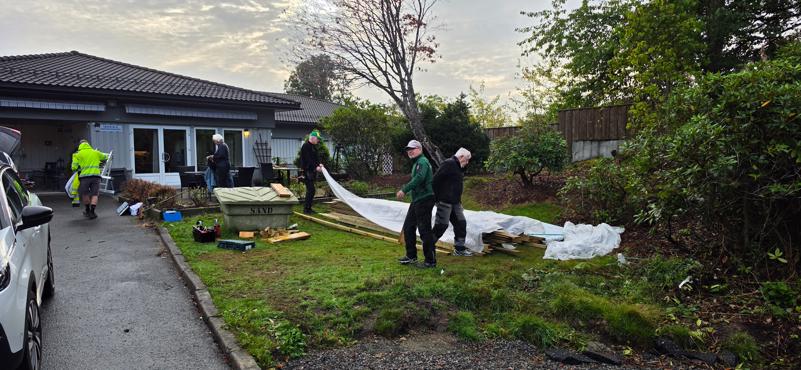

Materialene må holdes tørre mellom dugnadsøktene. Her er Tom, Astrid, Yngve, Preben og Finn i gang med å pakke ut og gjøre klart for dagens arbeid.

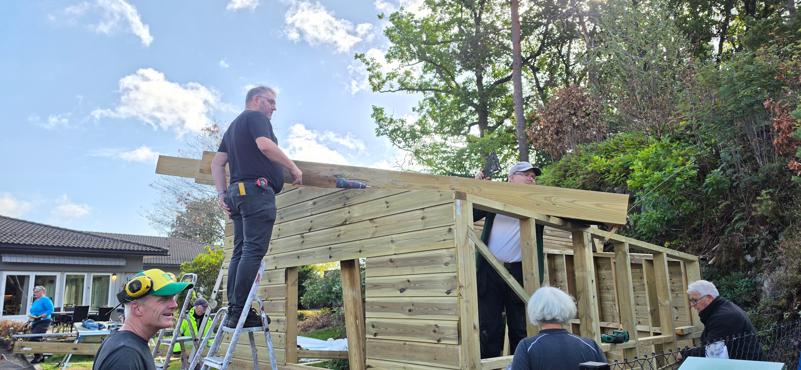

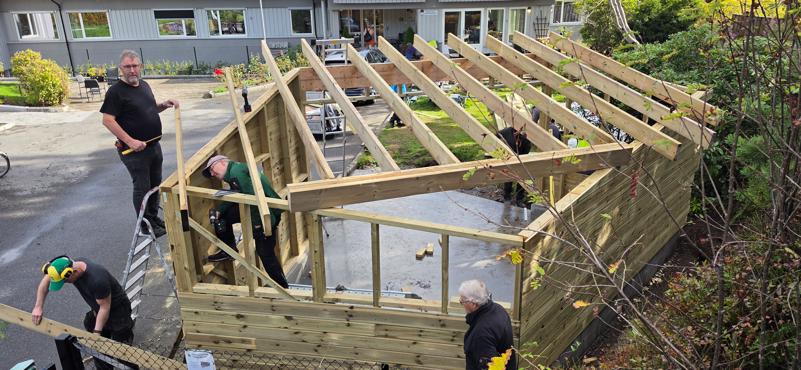

Snart er taket ferdig. Yngve og Finn holder på med kledningen, mens Erik og Preben arbeider med en av de siste takbjelkene.

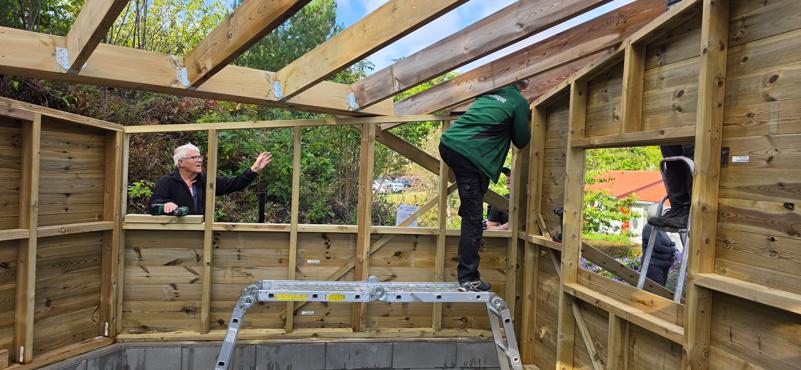

Med mange på dugnad må det jobbes tett. Erik og Preben holder på med takarbeidet, mens Yngve, Astrid og Finn arbeider med kledningen på veggene.

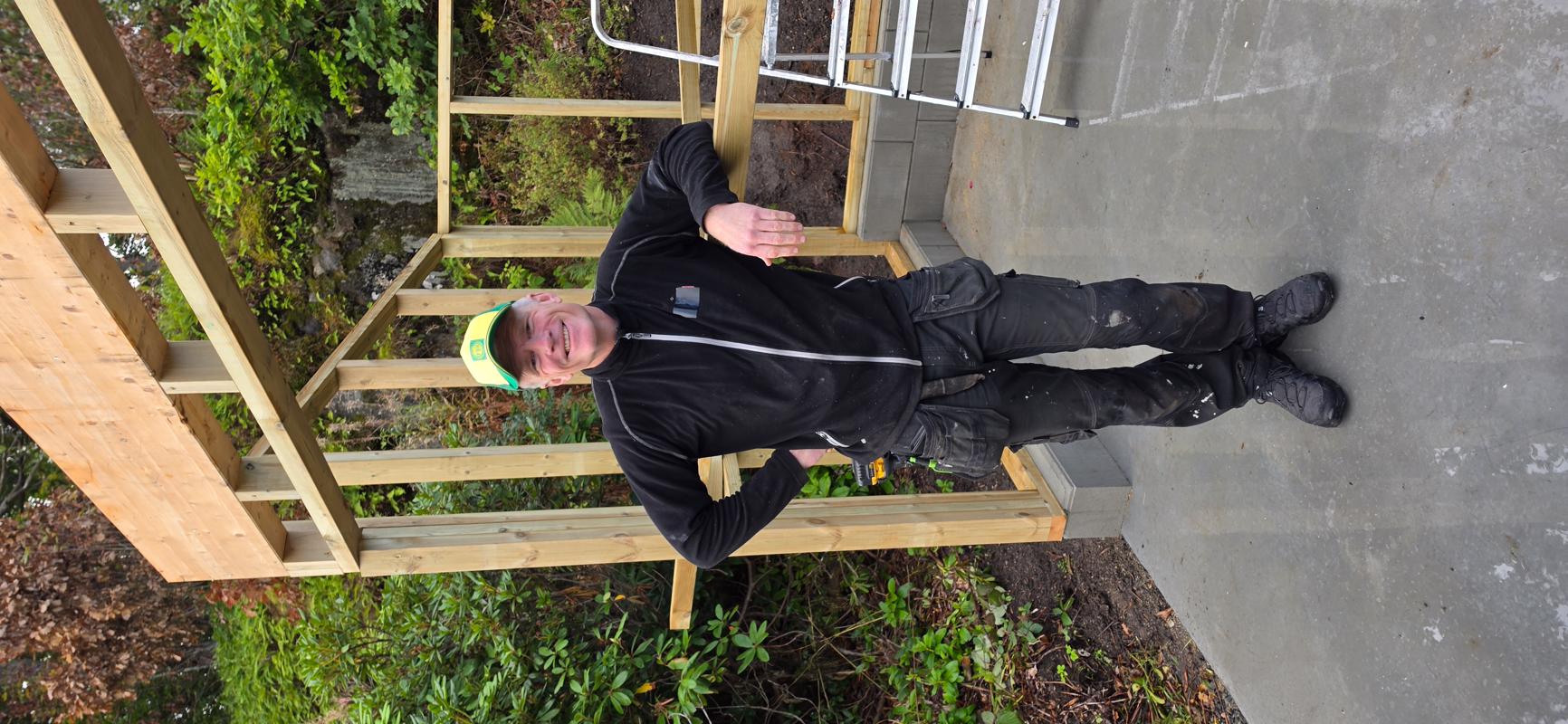

Yngve

Finn holder på med vegg, mens Preben jobber med taket.

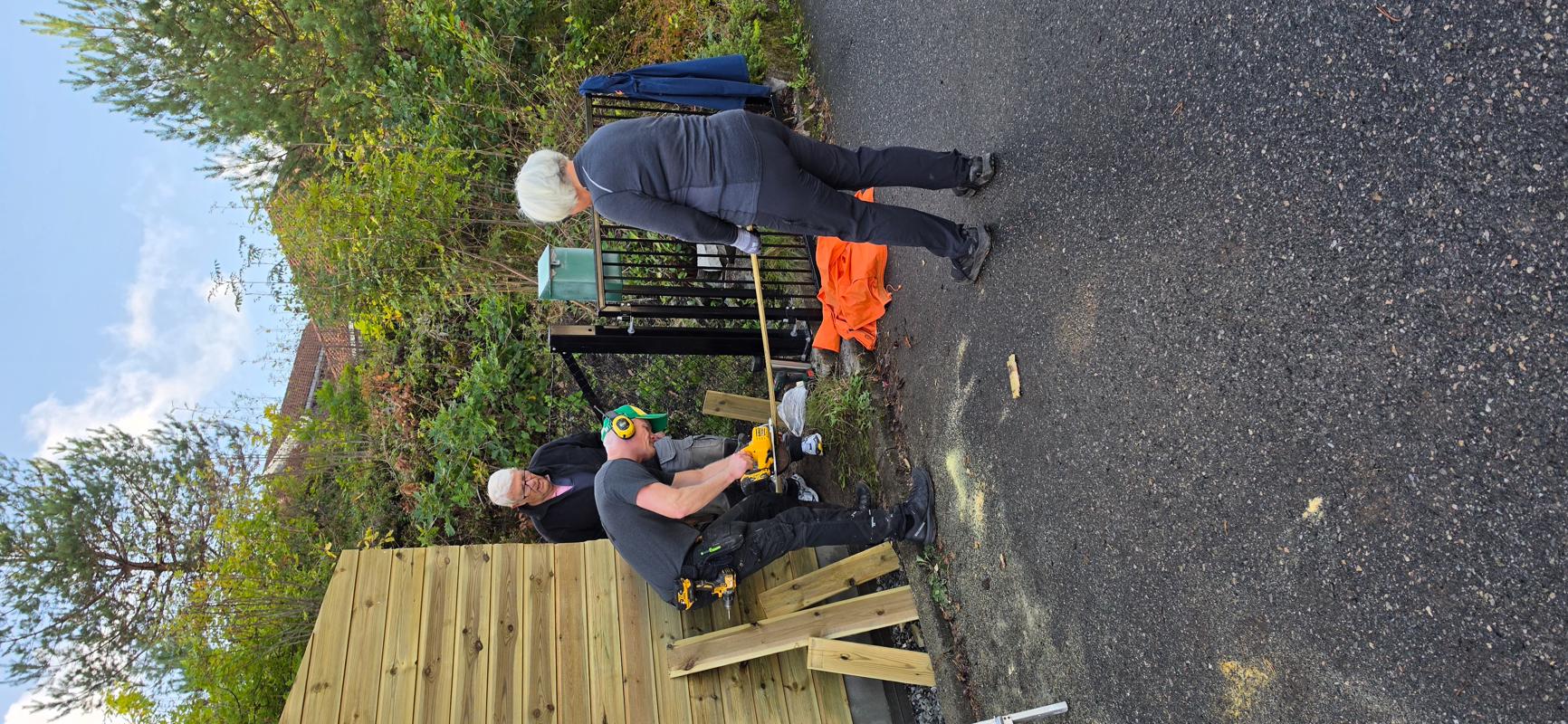

Finn, Yngve og Astrid holder på med å kutte til et kledningsbord til den ene veggen.

Mens Rolf og Bent arbeider med kledningen på en annen vegg.

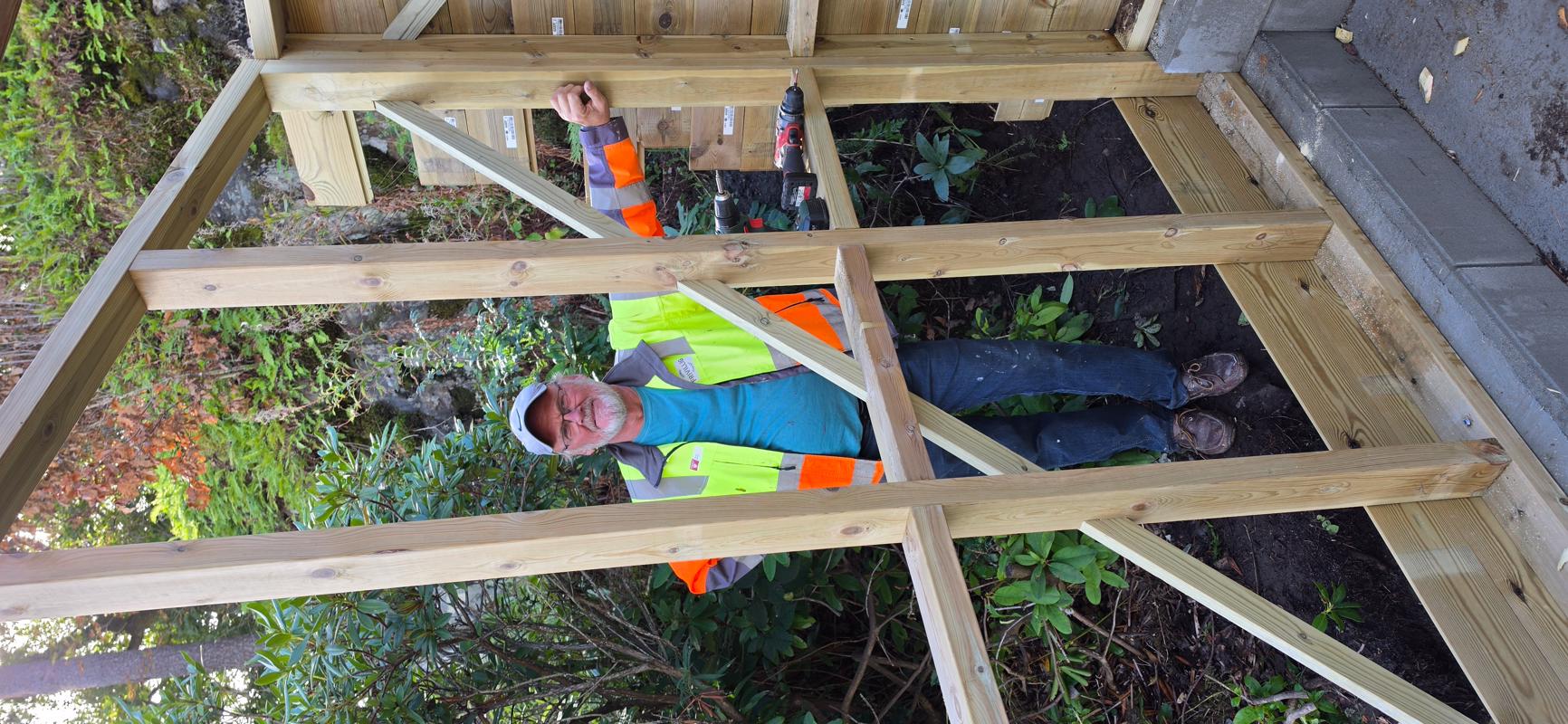

Rolf

Bygget begynner virkelig å ta form. Lars-Erik og Erik i gardintrapp.

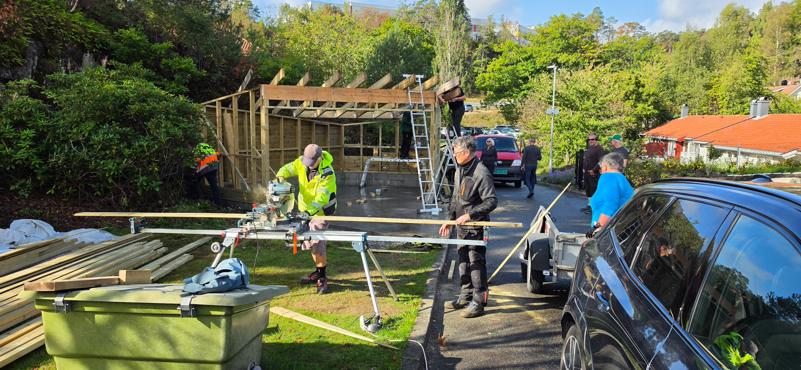

Kapping av materialer. Tom betjener saga, mens Bent og Marion hjelper til.

Oversiktsbilde som viser hvordan gapahuken ligger i forhold til sykehjemmet.

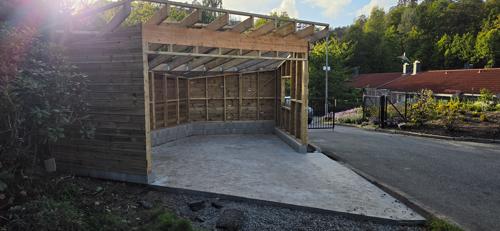

Da var dagens dugnad over, og både takbjelker og vegger er på plass! Det ble en svært god arbeidsøkt med mye som ble gjort.

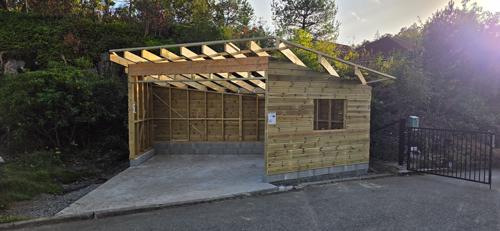

Med takbjelkene på plass og veggene ferdig kledd er nok en viktig milepæl i byggingen av gapahuken nådd!
Dag 7 - Fortsette med snekkerarbeid
Utover høsten kommer vi til å ha flere dugnadsdager der vi bygger ferdig gapahuken. Følg med på byggedagboken og Facebook for oppdateringer om framdriften!
